储能龙头上新:搭载1980Ah电芯,1GWh仅需17套!

2026-09-15 18:32:34 24

  (来源:世纪储能)

  9月15日,比亚迪储能把新一代GW级构网型储能解决方案2.0推上台前。与电站级储能产品GC Block一同亮相的,还有完成迭代的GC Flux PCS 2.0和GC Master EMS 2.0。

  这场发布的关键词并不隐晦:大容量、高集成化。以建设1GWh电站为例,2小时场景可用7.5MW/15.5MWh方案,需要65套;4小时场景用7.5MW/31MWh,需要33套;6小时场景用10MW/62MWh,仅需17套。



  GC Block内部搭载1980Ah储能专用刀片电池,面向2小时储能应用,整站电芯数量可从传统方案约300万颗降至100万颗以内,电池管理复杂度下降69.4%,安装调试工作量下降18%,维护工作量降低60%。

  整体上来看,比亚迪的GW级构网型储能解决方案2.0可实现全站综合效率提升2.7%,全生命周期放电量提升3.1%,全生命周期度电成本(LCOE)优化5.5%。

  值得注意的是,2025年以来的储能电芯赛道,几乎每家头部企业都在做同一件事:把电芯做得更大。宁德时代587Ah电芯能量密度达到434Wh/L,循环寿命超8000次;海辰储能推出1175Ah长时储能专用电芯,远景能源则将方壳卷绕储能电芯做到790Ah并同步发布12.5MWh储能系统。

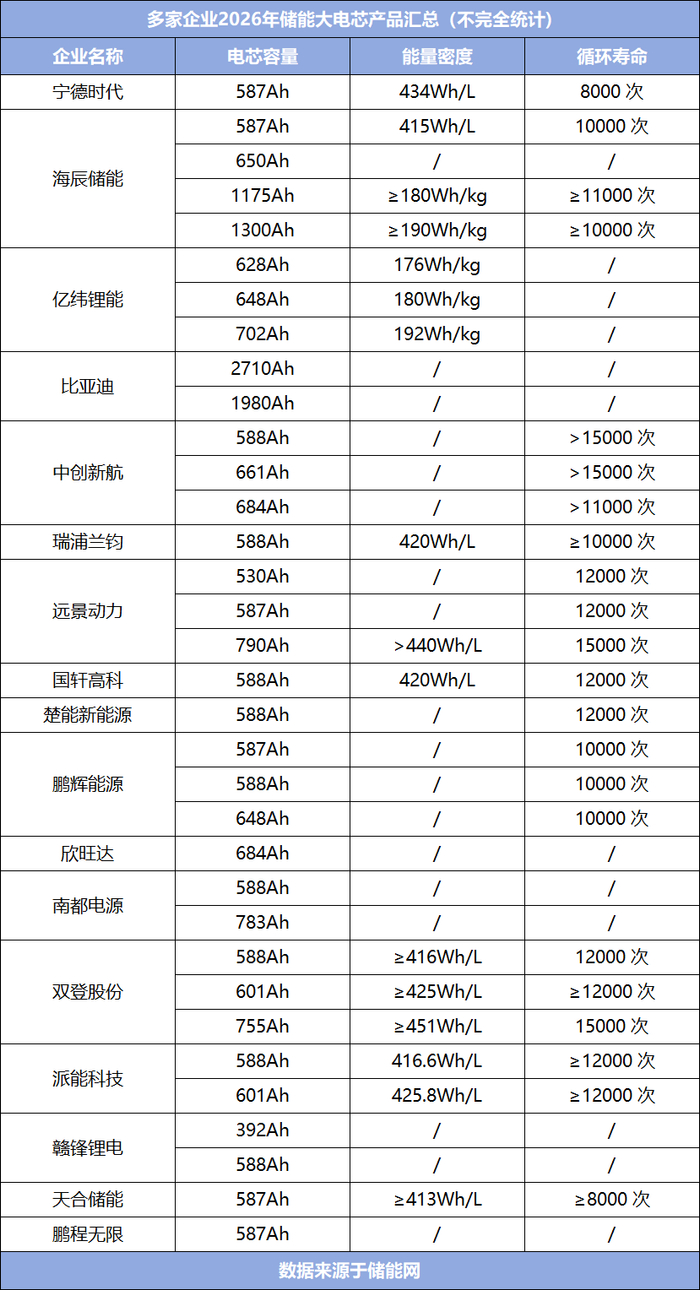

  据行业数据统计,2025年至今市场上已出现超过30款500Ah+大容量储能电芯,600Ah以上产品在新品中占比超过六成。314Ah电芯从全面主流到被500Ah+围猎,前后不过一年。



  大电芯的逻辑并不复杂。储能电站的底层经济账,归根结底是系统成本的账。电芯做大之后,并联数量减少,连接件、BMS通道、结构件、线缆同步缩减,系统集成度提升,初始投资下降。远景高级副总裁田庆军曾给出一个判断:储能系统成本较三年前下降约80%,新一代电芯有望再降系统成本约40%。这个数字如果兑现,意味着储能的度电成本将逼近甚至低于部分地区的峰谷价差,储能从“政策驱动”转向“经济性驱动”的拐点或许会加速到来。

  但容量不是免费午餐。电芯越大,内部锂离子传输路径越长,热量从中心向表面传导的难度越高,温差拉大会加速副反应,影响循环寿命和一致性。热失控风险也随之放大,单个电芯发热功率的激增使传统温控体系面临“热蔓延失控”的现实压力。

  2025年8月1日正式实施的GB 44240-2024,作为国内首个储能电池强制性安全国标,对过充测试和热失控扩散测试提出了远高于此前行业标准的要求。安全监管的收紧,本质上是在给“容量竞赛”划底线。

  更值得关注的或许是竞争逻辑本身的变化。2026 年上半年度,全球储能电芯累计出货467.84 GWh,腰部企业持续放量,头部企业的行业集中度进一步下探。在这个格局下,大电芯不仅是降本工具,更是产品定义权的争夺。谁的电芯规格成为行业默认标准,谁就在下一轮系统集成、产线投资和客户认证中占据先手。这种“规格即话语权”的竞争,正在把储能电芯行业从单纯的产品比拼,推向标准定义和生态绑定的更深层次。

  回头看比亚迪的1980Ah,它的意义或许不在于这个数字本身有多惊人,而在于它把“系统级降本”的路径推到了一个极端样本:当电芯容量大到足以让整站电芯数量缩减三分之二时,行业需要回答的问题已经不再是“电芯还能做多大”,而是“系统愿意为多大的电芯支付多少验证成本”。

  储能项目的服役周期普遍在8~15年之间,大电芯在实验室和样机阶段的表现,与它在真实电站中经历数千次充放电循环后的表现,之间还隔着漫长的验证周期。容量竞赛跑得快,但信任的积累没有捷径。
