资讯来源:中关村储能产业技术联盟CNESA行业统计
2026年上半年,国内台区储能迎来集中备案热潮。依据CNESA整理各省官方备案公示数据,1-6月全国新增台区储能备案项目814个,总规模达25.922GW/52.522GWh,配网分布式储能赛道增长速度显著。
上半年备案核心数据与区域分布
从月度节奏来看,4月为备案高峰期,单月新增464个项目,储能规模15.019GW/30.611GWh,占到上半年总规模近六成,集中释放了前期储备项目。
落地省份集中在山东、河南、天津、黑龙江四地,其中山东市场备案项目797个,储能规模25.573GW/51.793GWh,全国占比98.6%,是国内台区储能规模化试点标杆省份。
项目容量层级持续升级,不再局限小型千瓦级试点:备案中147个项目规模突破100MWh,已有多个项目规模接近或达到GWh级别,行业从零星示范转向规模化批量建设。

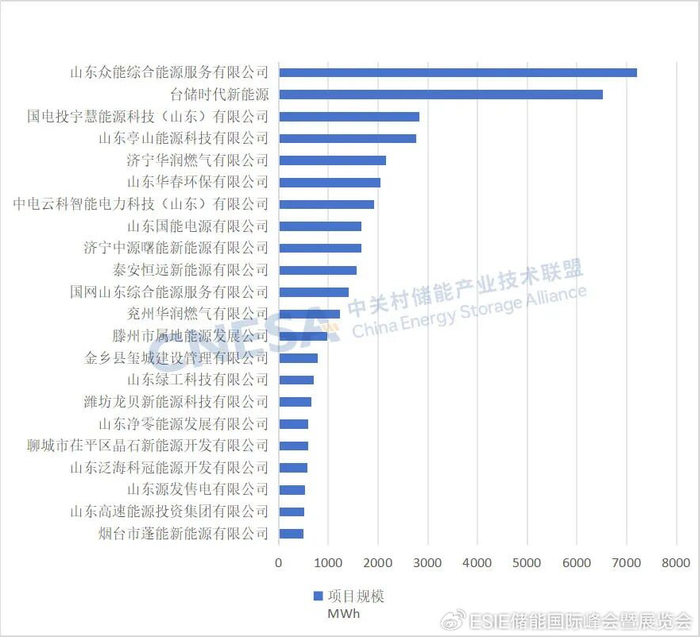

投资主体覆盖多元市场参与者,包含省级电网综合能源公司、传统发电集团、地方国资平台、专业新能源企业两类主力:国网山东综能备案项目数量最多,山东众能综合能源则拿下总规模第一。

台区储能是什么?
台区储能是布局在单台配电变压器供电区域的分布式储能设备,官方归类为电网替代型储能,专门解决配电网末端长期存在的行业痛点:分布式光伏并网引发电压波动、台区三相不平衡、用电高峰变压器重过载、新能源就地消纳不足等问题。
对比传统更换变压器、新建线路的电网改造方案,台区储能部署更快、投入更低,可实现配网柔性扩容,缓解老旧配网升级压力。
为何2026年迎来爆发?
政策持续赋能
国家层面,2025年底两部委发文明确支持分布式、电网替代型储能发展,“十五五”阶段全国电网总投资规划接近5万亿元,新型电力系统配套储能是重点投入方向。
地方配套政策进一步激活投资意愿,以山东为例,2026年出台政策允许分布式储能聚合参与电力市场,其向电网送电当月等量充电量不承担输配电费,直接压缩运营成本、提升项目收益,大幅调动市场主体投资热情。
配网刚需倒逼产业扩容
一方面,国内多地分布式光伏装机饱和,部分区域划为光伏新增“红区”,台区储能能够就地消化光伏富余电力,解除光伏新增限制;
另一方面,城乡季节性用电高峰频发,老旧配变过载、电压不稳问题普遍存在,传统电网改造周期长、造价高,轻量化台区储能成为性价比更高的替代方案。
同时行业发展清晰显现融合趋势:台区储能搭配虚拟电厂统一聚合调度,零散分布式储能资源可整体参与电力现货、需求响应交易,拓宽项目盈利渠道。
全国多地落地实践案例
全国多省市均完成台区储能投运试点,覆盖乡村、城镇、工业园区等多元场景,治理效果具备可量化数据支撑:
1.江苏东台台区项目
区域光伏渗透率超100%,日间发电过剩、夜间负荷集中。配套125kW/261kWh储能系统投用后,毫秒级调节电压,台区电压考核合格率达到100%,解决光伏反送带来的过压故障。
2.上海崇明分布式储能项目
针对光伏并网造成变压器反向过载、三相失衡问题部署储能设备,投用后变压器反向负载率下降26.96%,峰值最大负载降低10.68%,稳定居民用电质量。
3.广西乡村台区储能项目
当地村落供电半径长,长期末端电压偏低。储能系统投运后台区电压合格率升至99.9%,线路损耗降低2.3个百分点,解决农村用电不稳难题;山东同类项目可接入区域虚拟电厂,通过需求响应获得市场化收益。
4.山东云储能示范工程
覆盖400个配电台区,总规模50MW/100MWh,2026年4月正式参与山东电力现货市场,实现分布式储能全流程市场化交易落地。
除此以外,安徽、上海浦东等地均建成标准化台区储能示范项目,采用分散轻量化布局,适配县域、乡镇配网末端改造需求。
行业中长期发展趋势
台区储能仅是新型储能细分赛道之一,当前储能应用边界持续拓宽,光储充一体化、零碳园区、算力配套储能、风光储氢、虚拟电厂等业态同步快速发展。
从行业周期判断,台区储能热度并非短期风口,是政策、电网刚需、技术迭代共同催生的长期赛道。随着并网规范持续完善、多重盈利模式成熟,台区储能会持续作为配网调节核心设施,支撑新能源高比例消纳与电网安全稳定运行,后续市场空间将持续扩容。
本文数据与项目案例均来自CNESA公开行业统计、各地电力公示资讯,仅做产业客观梳理,不构成储能设备采购、项目投资决策参考。
