【导语】11月7日,广西首座抽水蓄能电站——南宁抽水蓄能电站上水库工程正式启动蓄水,采用“大流量抽水”加“小流量稳压”的创新方式,预计32天完成,效率达自然降雨蓄水20倍以上,为年底前120万千瓦装机规模电站全面投产发电创造条件。
11月7日,国家“十四五”能源重大工程广西南宁抽水蓄能电站上水库工程正式启动蓄水,这标志着项目进入全面蓄水阶段。

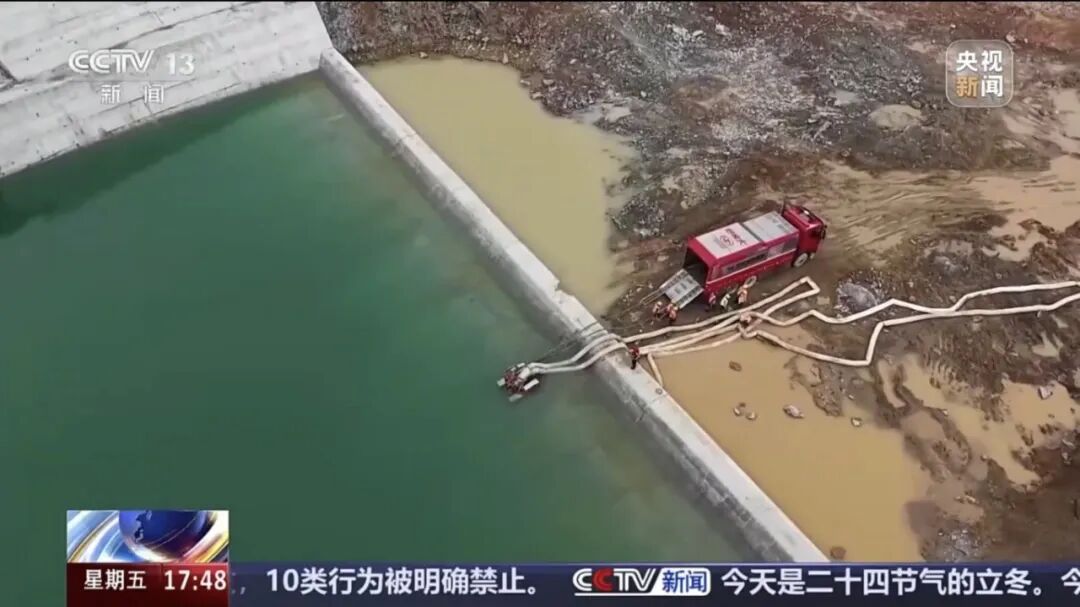

南宁抽水蓄能电站是广西首座抽水蓄能电站,由上水库、下水库、输水系统和地下厂房等组成。电力系统负荷低谷时用电,抽水用电高峰时放水发电。本次上水库蓄水总量约400万立方米,采用“大流量抽水”加“小流量稳压”的蓄水方式,即先利用电站已并网调试机组的抽水功能,将下水库的水以每小时约25万立方米的大流量,迅速抽至上水库进出水口前池,再利用吸水装置将前池积水以小流量排入大坝基坑。

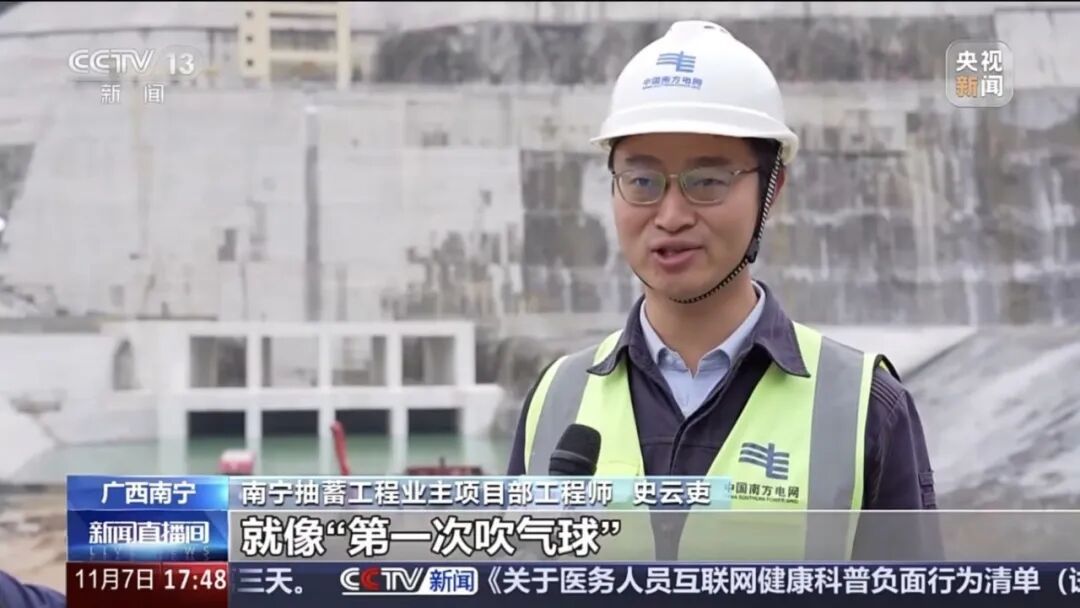

广西南宁抽蓄工程业主项目部工程师史云吏表示,新完工水库的首次蓄水就像“第一次吹气球”,需要把控好速度节奏。这种大小流量结合的全新蓄水方式在保障大坝安全稳定的前提下,仅需1个多月就可以完成电站投产前蓄水,效率达到自然降雨蓄水的20倍以上。

本次蓄水全部完成预计需要32天。蓄水完成后,为后续发电机组有水调试和全面投产发电创造条件。

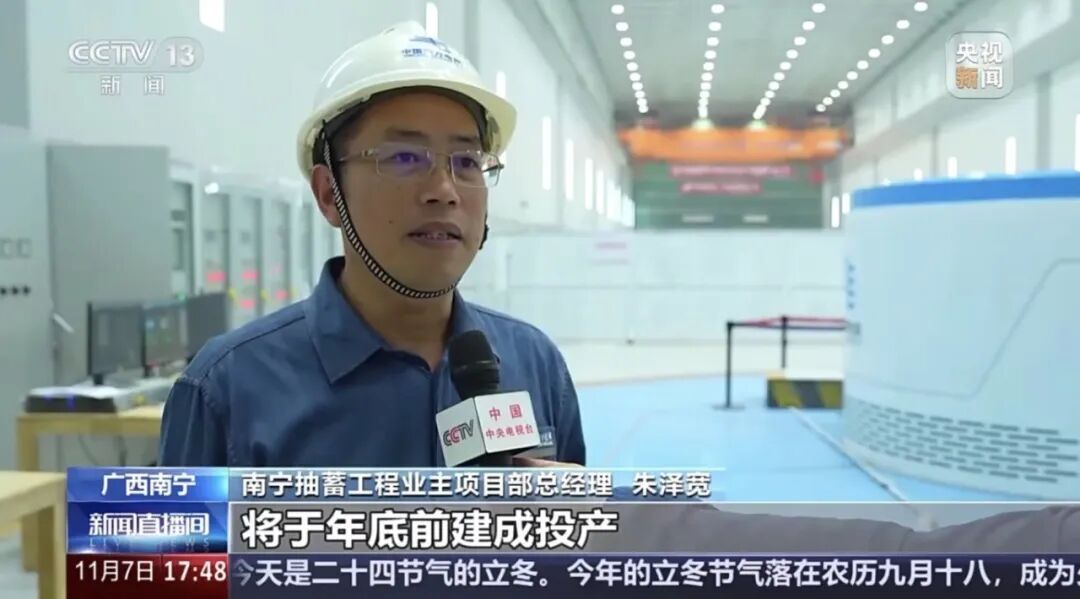

广西南宁抽蓄工程业主项目部总经理朱泽宽表示,南宁抽蓄电站装机规模120万千瓦,将于年底前建成投产,每年最多可消纳清洁能源25亿千瓦时。
